・古いセメント瓦屋根の雨漏りがひどいので、葺き替えで確実に直してほしい
・地震時の不安を減らすため、できるだけ軽い屋根にしてほしい
・長尺の屋根に合う納まりで、防水性が長く保てるようにしてほしい
施工事例
WORKS

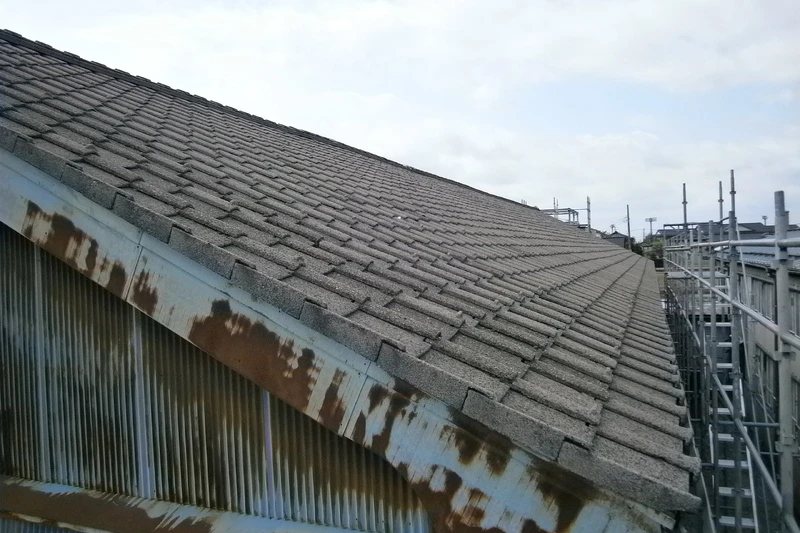

工場屋根改修工事の施工事例|セメント瓦からガルバリウム横葺きへ 燕市U様
・既存セメント瓦を撤去し、下地補修とボード増し張り後、下葺きルーフィングを新設
・AT2段式のガルバリウム鋼板「横葺き」で葺き替え(長さ対策はジョイント工法で対応)

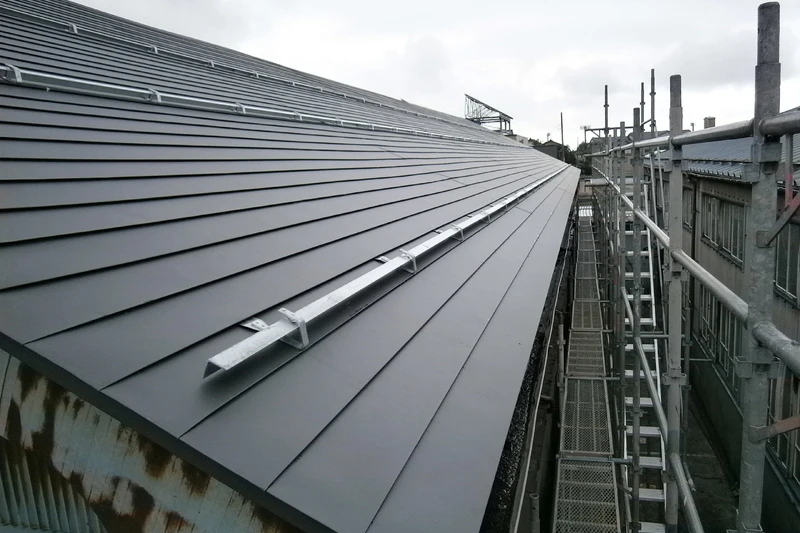

・積雪や風荷重に配慮し、必要位置に雪止めアングルを設置
- 屋根
- 足場の設置
- 既存セメント瓦の撤去
- 下地の補修とボードの取付
- 下葺きルーフィングの敷き込み
- AT2段式横葺き施工 ジョイント工法
- 雪止めアングル設置
工事の詳細
現地調査で、セメント瓦の吸水劣化と雨筋跡、留め付けの緩みを確認しました。まず仮設足場と養生を行い、既存のセメント瓦を慎重に撤去。野地の傷みや不陸(凸凹)を点検し、必要箇所は合板の増し張りや締結の増し打ちで下地を補強しました。
下葺きでは、防水性能と耐久性の観点から改質アスファルト系ルーフィングを全面に敷設。流れ方向・重ね幅・立ち上がり寸法を規定どおり確保して、雨水の逆流を防ぐ基本性能を整えます。
仕上げはAT2段式のガルバリウム鋼板・横葺き。屋根が長尺のため、途中で材を継ぐ「ジョイント工法」を採用し、継ぎ目の位置・重ね・シーリングの厚みを現場管理して水密性を確保しました。棟・ケラバ・軒先の役物は先行納まりで雨仕舞いラインを連続させ、緩みやすい部位はビスピッチを詰めて固定力を高めています。
さらに、積雪時の落雪や樋への負担を軽減する目的で、雪止めアングルを所定位置に設置。完了後は通り(直線性)や板の座り、ビス頭の浮き、排水経路の滞留有無まで最終確認を行い、お引き渡ししました。
施工ポイント
・撤去→下地補修→下葺き→役物→本体葺きの順を徹底し、雨仕舞いを切らさない
・長尺屋根はジョイント部が要所。重ね・止水処理・留め付けピッチを数値管理
・地震対策=軽量化だけでなく、下地の剛性回復と留め付け強化で総合的に対応
・雪止め位置は荷重と排水の両面で検討し、樋や外壁への負担を低減
セメント瓦からガルバリウム鋼板へ替えると、屋根重量が大きく低減し、耐震面で有利になります。長い屋根は継ぎ目(ジョイント)の設計と雨仕舞い管理が寿命を左右します。下地補修と下葺きの品質を確保したうえで、留め付けピッチと役物納まりを現場で“数値管理”するのが長持ちのコツです。
